雲井通5・6丁目再開発

神戸三宮雲井通5丁目地区第一種市街地再開発事業 ツインタワーの名称は神戸三宮TWINGATE EAST&WEST?


神戸三宮TWINGATEに正式名称が決定した神戸三宮雲井通5丁目地区第一種市街地再開発事業及び6丁目北地区。5丁目では鉄骨建方工事が着々と進行しており、既に従前のサンパルを上回る規模に成長しています。

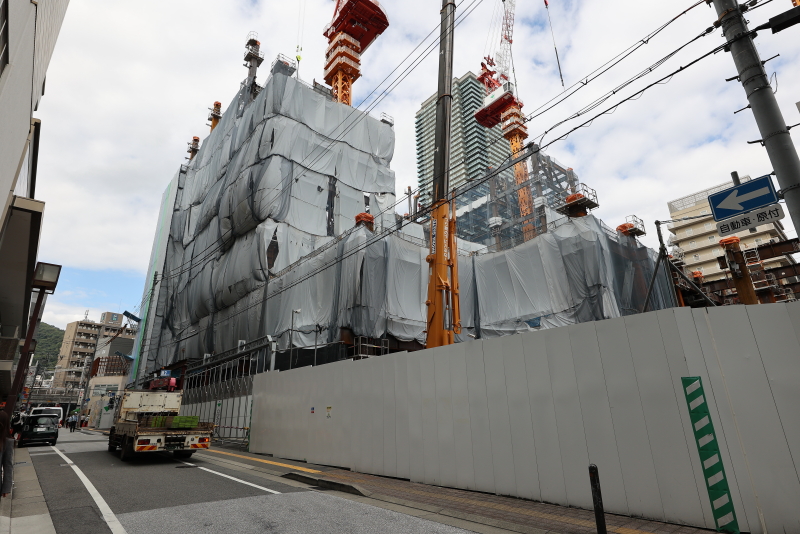

あじさい通りの北側から眺めます。基壇部は最高部が60mに達する為、かなりの迫力があります。

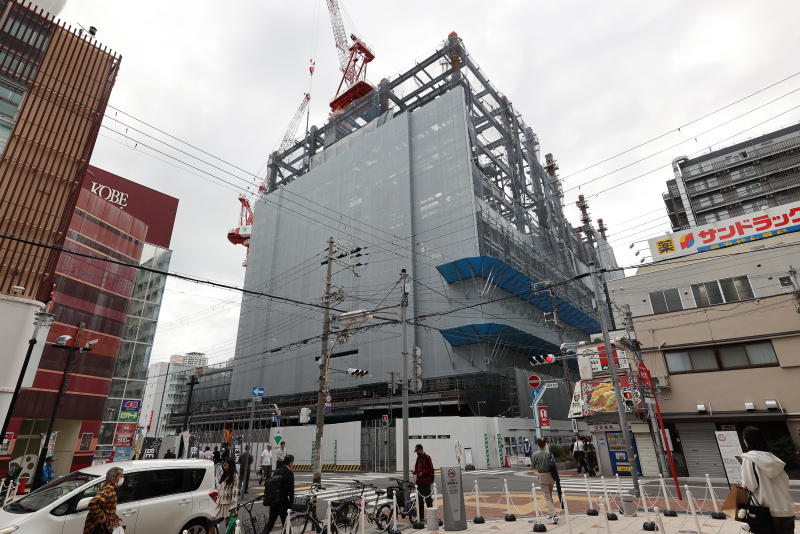

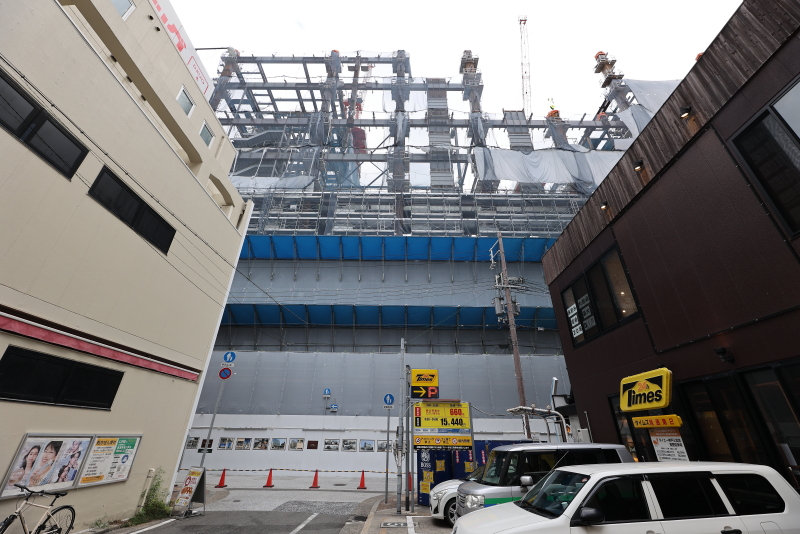

恐らく向かって右側は基壇部最高層の10階に達しているのではないかと思われます。中央がポッカリと空いているのは、この部分に文化大ホールができる為です。



階段状の屋上庭園は更にこの上に整備・構築される事になります。駅北側にはあまり高い建物はない為、庭園からは視界が遮られないマウンテンビューが広がるでしょう。

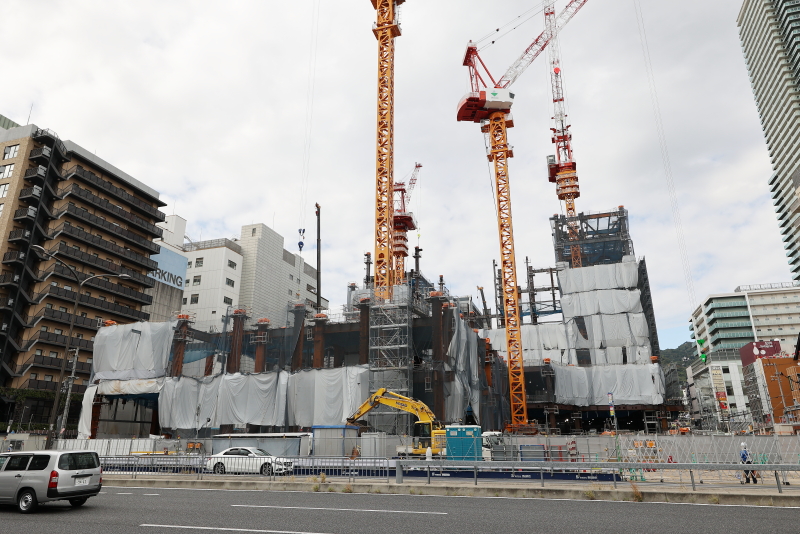

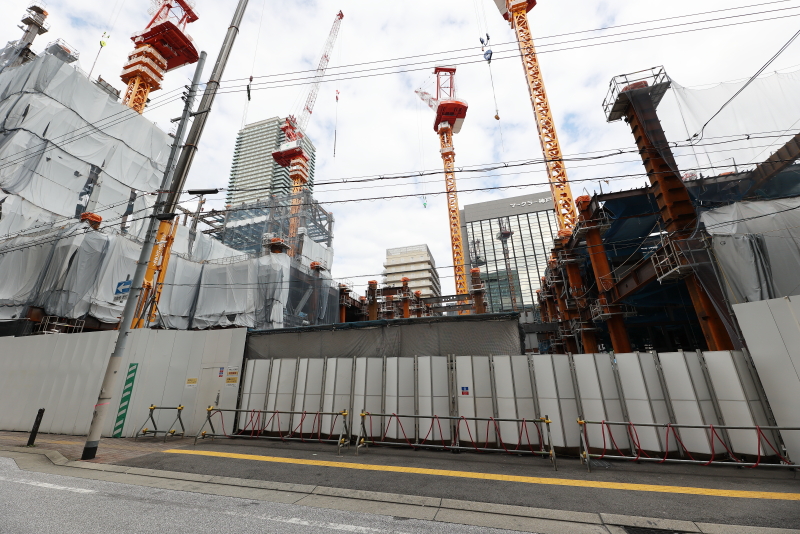

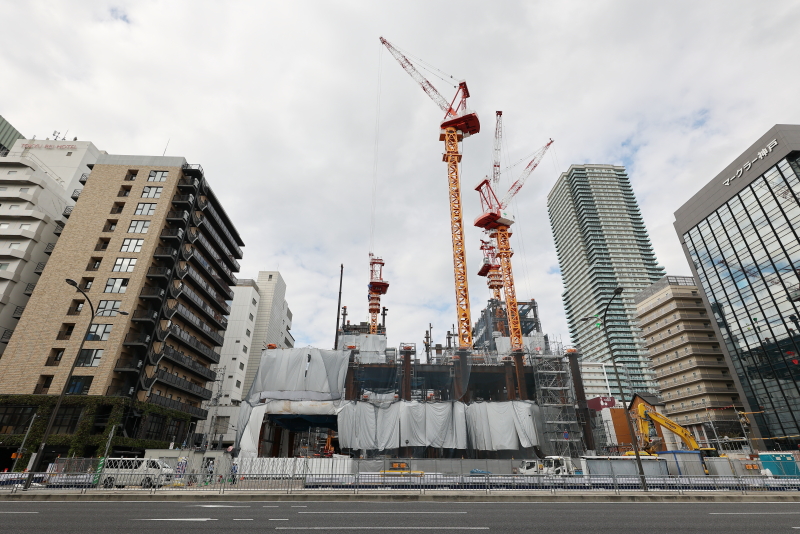

鉄骨建方は先行する北工区とこれを追う南工区が遂に繋がりました!

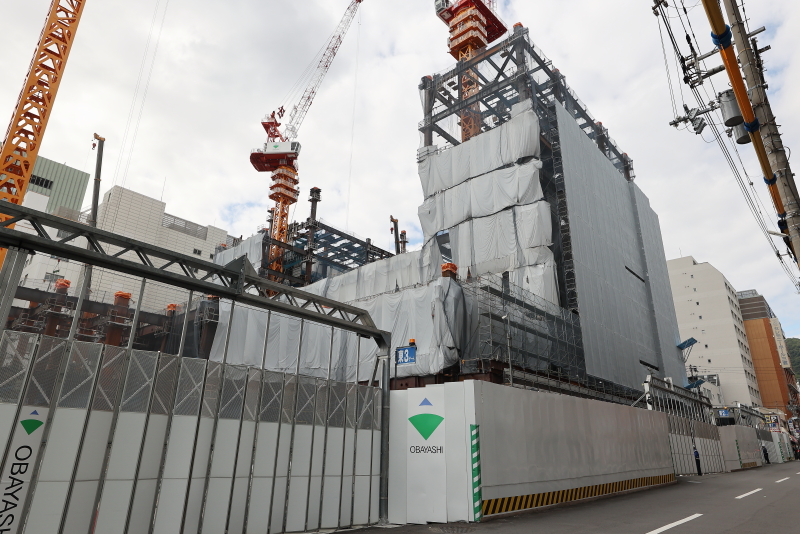

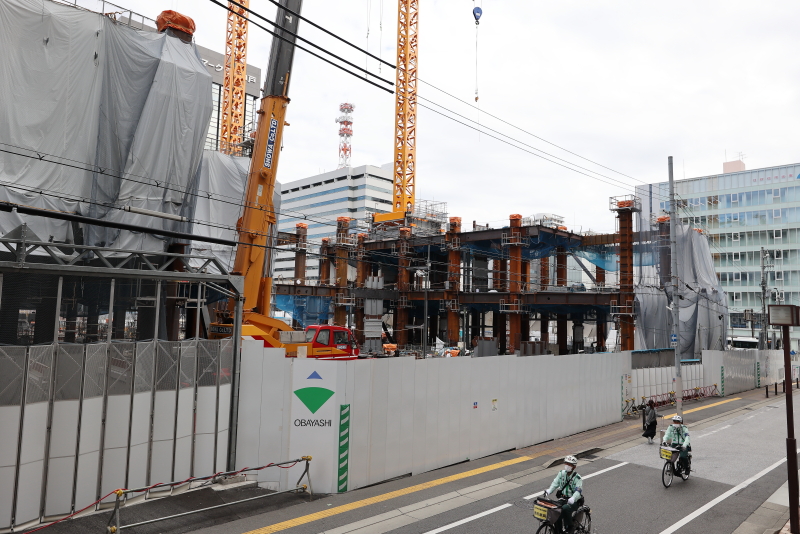

南工区はまだ2階までに留まっていますが、建方は敷地全域に広がってきています。5・6丁目のツインタワーはやはりEAST、WESTのような英名になるのでしょうか。



2027年末の完成まで残るところ約2年です。ジャンク堂書店等、現在、6丁目のサンシティ・OPA2に入る商業テナントが、5丁目再開発ビルに移転開業する可能性もあるのではないかと思います。



バスターミナル、大ホール、三宮図書館、オフィスの機能を考慮すると、商業フロアの飲食店テナント需要もかなり高めになりそうです。熊本市のサクラマチクマモトもバスターミナルをメインとした再開発ビルですが、ホールやホテル、商業機能を備える等、神戸三宮TWINGATEと共通点の多い施設です。地下階には大きなフードコートを備えていますが、5丁目I期ビルの地下1階にも大きな商業フロアが計画されていますので、フードホールかフードコートが望ましいのではないかと思われます。

関連記事
雲井通5・6丁目再開発

神戸三宮雲井通5丁目地区第一種市街地再開発事業 「神戸三宮ツインゲート」早くも1期ビルの上棟が近づく!

2026年6月29日
こべるん ~変化していく神戸~
最高高さ165mに向けて着々と成長を続ける神戸三宮雲井通5丁目地区第一種市街地再開発事業 「神戸三宮ツインゲート」の1期ビル。鉄骨建 …
雲井通5・6丁目再開発

神戸三宮雲井通5丁目地区第一種市街地再開発事業 街区内建物の解体はいよいよ大詰めに入る 新バスターミナルと既存バスターミナルの運用について考える

2023年5月22日
こべるん ~変化していく神戸~
最終的には関西エリア最大級のバスターミナルへと成長する計画を有する雲井通5・6丁目の再開発事業。I期計画である5丁目街区内の既存建物 …
雲井通5・6丁目再開発

神戸三宮雲井通5丁目地区第一種市街地再開発事業 バスターミナルの名称は「バスタ神戸三宮」に決定!

2025年12月26日
こべるん ~変化していく神戸~
順調に建設工事が進められている神戸三宮雲井通5丁目地区第一種市街地再開発事業。神戸三宮ツインゲートの1期棟は、4機のタワークレーンを …
雲井通5・6丁目再開発

神戸三宮雲井通5丁目地区第一種市街地再開発事業 開発街区内建物全てが足場・防音パネルに覆われ始める 来夏の着工に向けて本格解体へ

2022年11月23日
こべるん ~変化していく神戸~
先週には雲井通5丁目再開発株式会社より概要と図面の発表が行われた雲井通5丁目再開発のバスターミナルI期ビル。今年5月よりサンパルの閉 …
雲井通5・6丁目再開発

神戸三宮雲井通5丁目地区第一種市街地再開発事業 敷地全体で掘削が進み乗り入れ構台の設置も開始

2024年5月14日
こべるん ~変化していく神戸~
サンパルの解体工事開始から既に2年が経過した雲井通5丁目再開発プロジェクト。次世代の三宮におけるランドマークタワーの誕生に向けて残り …
雲井通5・6丁目再開発

神戸三宮雲井通5丁目地区第一種市街地再開発事業と新バスターミナルビル周辺デッキ工事 再開発ビルの1階床構築が始まる!

2025年6月11日
こべるん ~変化していく神戸~
順調に建設工事の進む神戸三宮雲井通5丁目地区第一種市街地再開発事業。約0.8ヘクタールに及ぶ建築面積全体において地下・地上躯体の構築 …
雲井通5・6丁目再開発

神戸三宮雲井通5丁目地区第一種市街地再開発事業 街区の完全更地化はもう目前 この再開発によって都心軸は東へと移動するのか

2023年6月5日
こべるん ~変化していく神戸~
今夏7月より再開発ビル本体の建築工事を開始予定の雲井通5丁目再開発。約1ヘクタールの開発用地誕生まで秒読みに入りました。  …
